2019-11-19 09:26
来源:
为了改善阿拉善腾格里沙漠周边的生态环境,有效阻止沙漠东扩速度,减少土地沙漠化,实现区域生态建设与经济发展双赢的目的,2017年中国绿化基金会在阿拉善腾格里沙漠东南缘生态治理区进行的百万森林计划---腾格里沙漠锁边生态林项目(一期)历时八个月,圆满完成了造林任务。依据“2017百万森林计划---腾格里沙漠锁边生态林项目(一期)实施方案”的具体要求,我们对项目实施情况进行了检查验收,现汇报如下:
一、项目概况
项目位于阿拉善盟腾格里沙漠东南缘生态治理区内,由中国绿化基金会提供43万元善款,建设300亩的腾格里沙漠锁边生态林体系,由阿拉善盟弘瑞生态有限公司实施。项目于2016年10月开始,2017年5月完成,以灌木花棒树种为主。
二、项目建设实施情况
1、基础工程建设
(1)输水管道
铺设输水管道1266米,输水管道采用主管管径为160mmPVC管道,上翻出水管道选择90mmpvc管,安装管道深度1.5m。
(2)滴灌系统
安装滴灌22,180米,本次滴灌安装工程主要分布在灌木种植区,在新建输水管道的基础上进行滴灌工程的铺设。主要包括支管和毛细管,将输水管道的水引入支管,进而进入毛细管,使灌溉水直接到达植物根部,达到节水的目的。支管采用直径为75mm的PE管,毛细管采用直径为20mm的PE管。
(3)造林便道:
修建1266米造林便道,作业便道宽度4m,用碎石子铺筑路面,厚度15cm,将砂砾石子颗粒间碾压紧,使路面无明显轮迹及在碾轮下材料完全稳定。
以上基础设施工程均已按设计要求和质量标准要求完成并已投入了使用。
2、造林工程
栽植灌木24900株,为当地原生的花棒(细枝岩黄芪)。灌木人工造林采用开沟造林和两行一带的技术模式,株距2米行距2米2行为1带,带距为6米。灌木实际造林面积为300亩,造林面积完成率100%;灌木成活率达到了75%以上。
三、项目自查情况
项目期间除日常管护巡查外,我们于2017年8月19日,根据实际种植面积用GPS打点核实。灌木成活率采用实际抽样检查,样本面积为5亩(420株)。基础设施管道、滴灌工程、作业便道等在施工期间和投入使用后均进行了现场检查。
在顺利完成此次百万森林计划---腾格里沙漠锁边生态林项目(三期)的前提下,我们将一如既往的做好后期的管护工作,让腾格里沙漠边缘的这片绿色发挥其最大的作用。我们相信通过腾格里沙漠锁边生态林的建设,将显著地提高该区域的植被密度和防风固沙能力,为阻止腾格里沙漠的东扩和保护贺兰山西麓草原不受沙漠侵蚀起到应有的作用,同时为生态保护事业的可持续发展提供有效的帮助和支持。

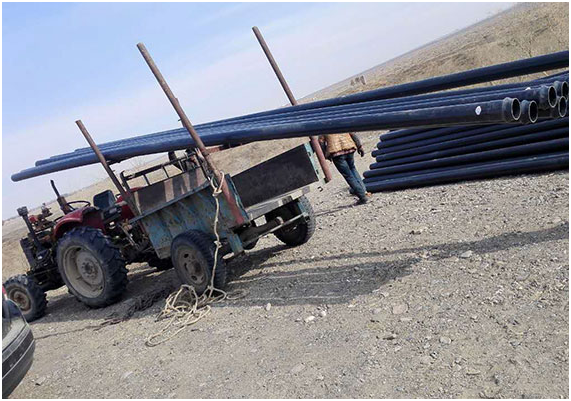

管材进场

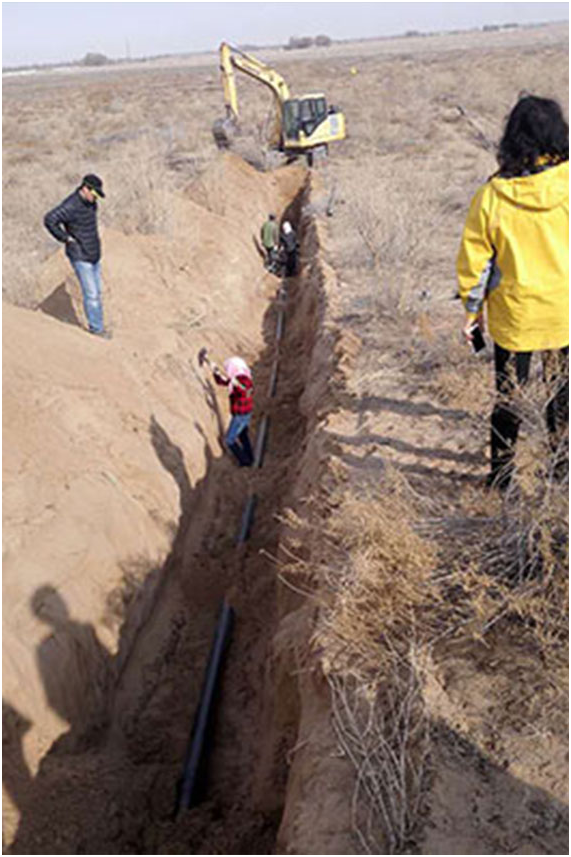

输水管道开挖
管道安装

开沟

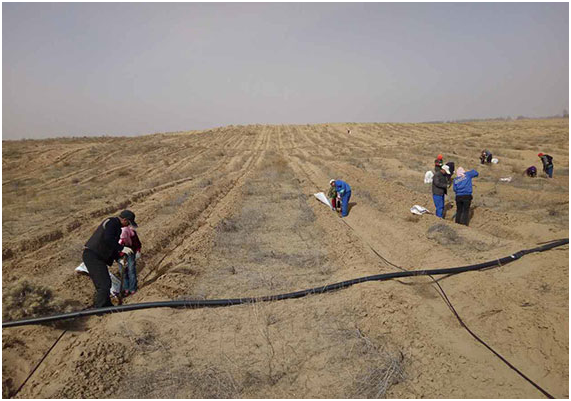

铺设滴灌带
栽植
栽植
浇水
浇水

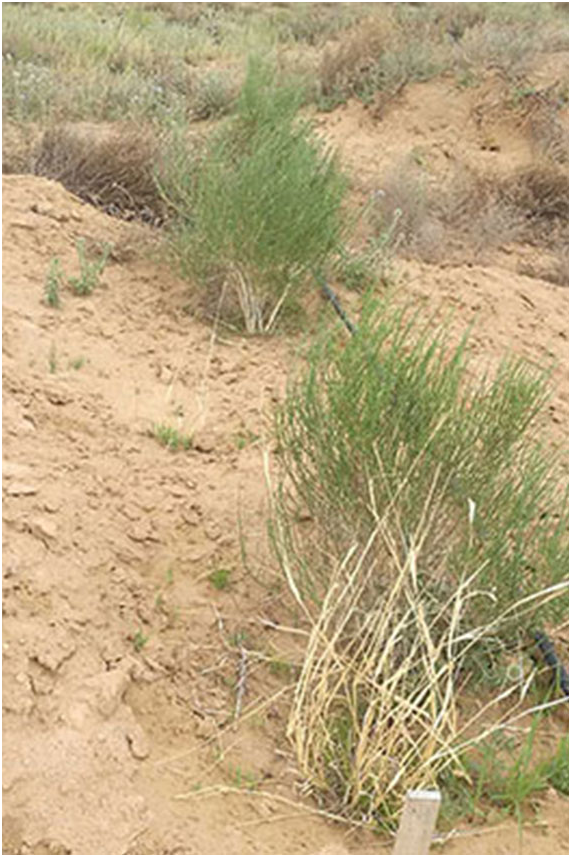

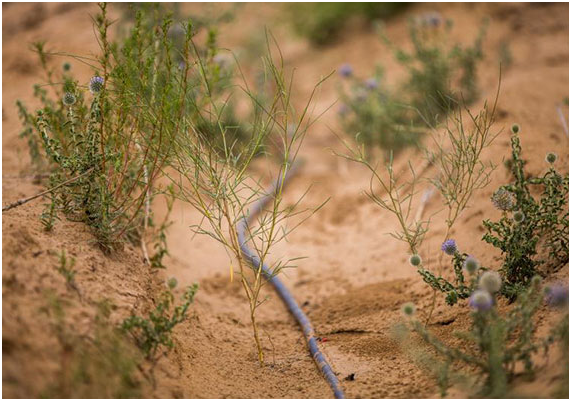

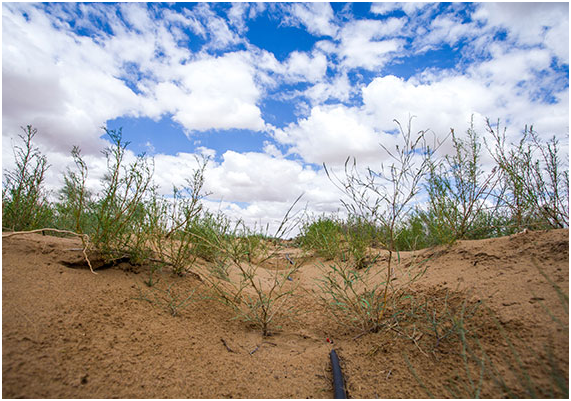

成活的树苗
成活的树苗
成活的树苗
